現実的な移転スケジュールの作成をはじめ、新たに入居するオフィスの内装工事にいたるまでオフィスの移転をワンストップで行います。お客様のワークスタイルに合わせて最適なオフィスレイアウトを提案、施工します。
効果的・効率的に移転を進めるために、オフィスの移転に必要な作業を整理して、移転日までのスケジュールを逆算して作成する必要があります。この段階では、具体的な作業内容などが明確になっていないため、おおまかな暫定スケジュールとなります。
発注時期、資材納期、工事納期をトータルで判断し、詳細なスケジュールを検証。
最大のコストパフォーマンスを発揮するスケジュールを戦略的に構築します。

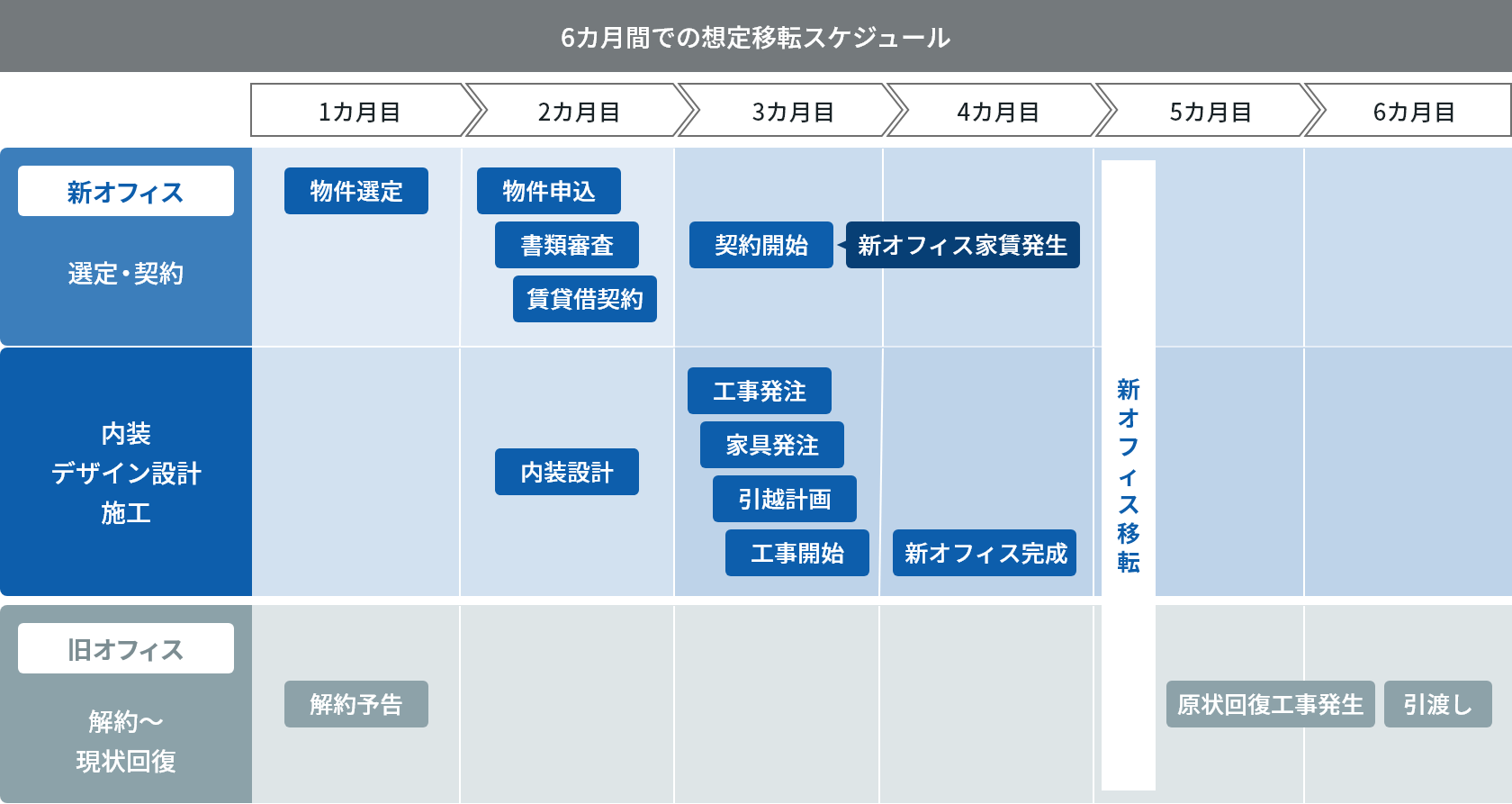

[ オフィス移転スケジュール例 ]
通常は短くとも移転の6カ月前から行うことになります。
オフィスを移転する際に必要となる「建築工事」「設備工事」を行います。
増員や、働き方改革等によるレイアウト変更のご要望についても、ビル設備を理解した、適切なレイアウトプランの提案と施工が可能です。
